Det innebär arbetet

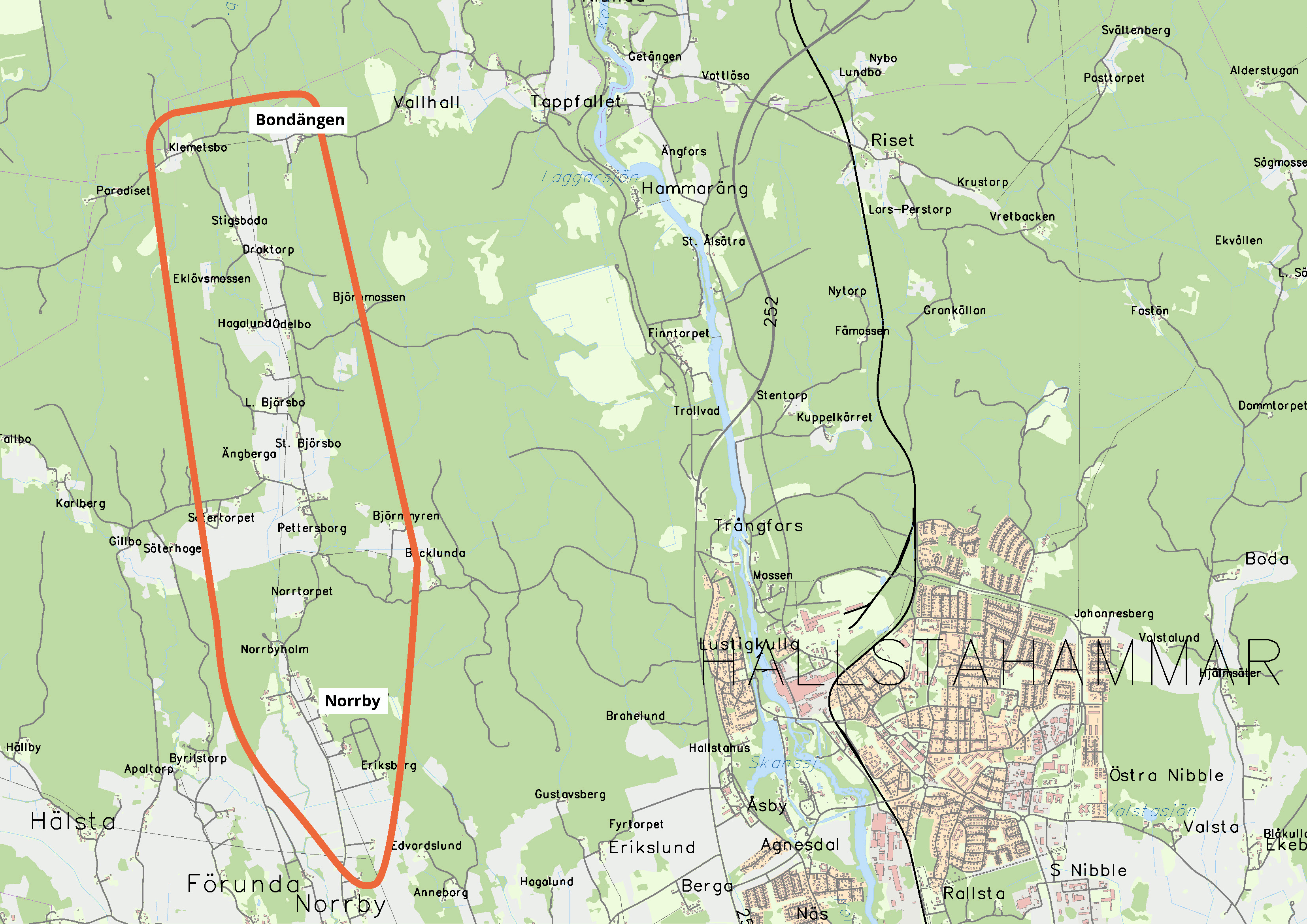

- Installation av 10 nya nätstation
- Schaktarbete på cirka 10 km
- Förläggning av totalt 55 km nya kablar
- Rasering av 7 km gammal luftledning
Varför görs arbetet?
Syftet är att modernisera elnätet för att skapa en stabilare elförsörjning och minska risken för strömavbrott i området.
Hur påverkar arbetet dig?
Strömavbrott
Aviserade avbrott kommer att ske. Du som kund får separat information i god tid innan varje avbrott.
Framkomlighet
Delvis begränsad framkomlighet längs landsväg 615 under arbetets gång.
Arbetsmiljö
Viss byggtrafik och buller kan förekomma.
Tidplan
Arbetet planeras att starta i september 2025 och vara klart sommaren 2026.
Vi ber om förståelse för de tillfälliga störningar som kan uppstå och tackar för ditt tålamod under byggtiden.
Har du frågor?
Om du har frågor eller vill ha mer information - kontakta vårt kundcenter på 021-39 50 50 eller post@malarenergi.se.
Du kan även anmäla att du vill ha sms eller mejl vid avbrott. Registrera dig på Mitt Mälarenergi på malarenergi.se
